In der Oebisfelder Straße der Wolfsburger Entwässerungsbetriebe fanden Umbauarbeiten in den Jahren 2019-2022 statt. Zwei neue Rechenanlagen mit Trogförderschnecken und die Haustechnik sowie die Schaltanlage und Steuerungstechnik der Rechenhalle wurden komplett erneuert.
Die Hochwasserschnecken-Antriebe und deren Schaltanlage wurden ebenso erneuert.
Das bisher größte Projekt des Ingenieurbüro Johannes Häkkinen findet aktuell im Landkreis Gifhorn statt. Die Kläranlage Wesendorf wird elektro- und steuerungstechnisch komplett erneuert.

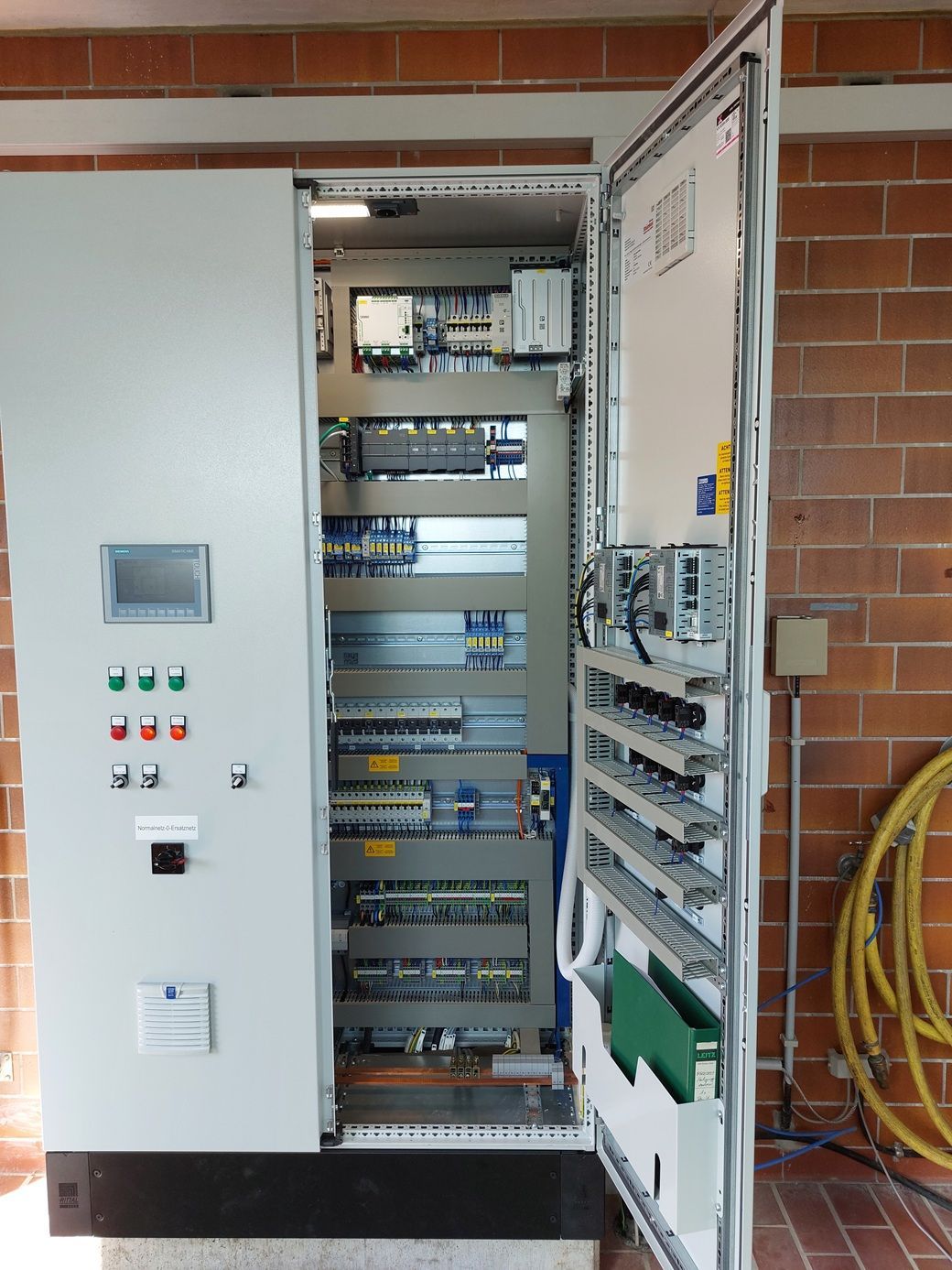

Die Maßnahme umfasst die Aufstellung von zahlreichen Verteilungen, Steuerungsverbindungen, Sensorikinstallationen, Frequenzregelungen, Kompensationsanlagen und die Erneuerung des Notstrombetriebes. Zudem erfolgt der Neuaufbau des gesamten SPS-Steuerungssystems der Kläranlage.
Die Planung ist im 2023 begonnen und wird im 2024 abgeschlossen. Der Start der Ausführung ist für das Jahr 2024 geplant.
Die Kläranlage Stahlberg in Wolfsburg wird mit einer separaten Siebanlage ergänzt. Das Ingenieurbüro Häkkinen übernimmt die Planung und Bauüberwachung einer neuen Schalt- und Steueranlage sowie der Haustechnik im neugebauten Siebanlagengebäude. Zusätzlich werden Gaswarn- und Brandmeldeanlagen installiert und in das interne Signalisierungssystem integriert.
An der Kläranlage Hirblingen im Schmuttertal werden alte Gebläsen mit neuen, energieeffizienten Gebläsen ersetzt. Im Zuge des Ersatzes wird die Elektrotechnik der Station, u.a. Kabelrinnen, Steuerstellen, Sensorik und Zuleitungen, erneuert.
Die Planung erfolgte in den Jahren 2021-2022 und die Ausführung wurde im Frühjahr 2024 abgeschlossen.

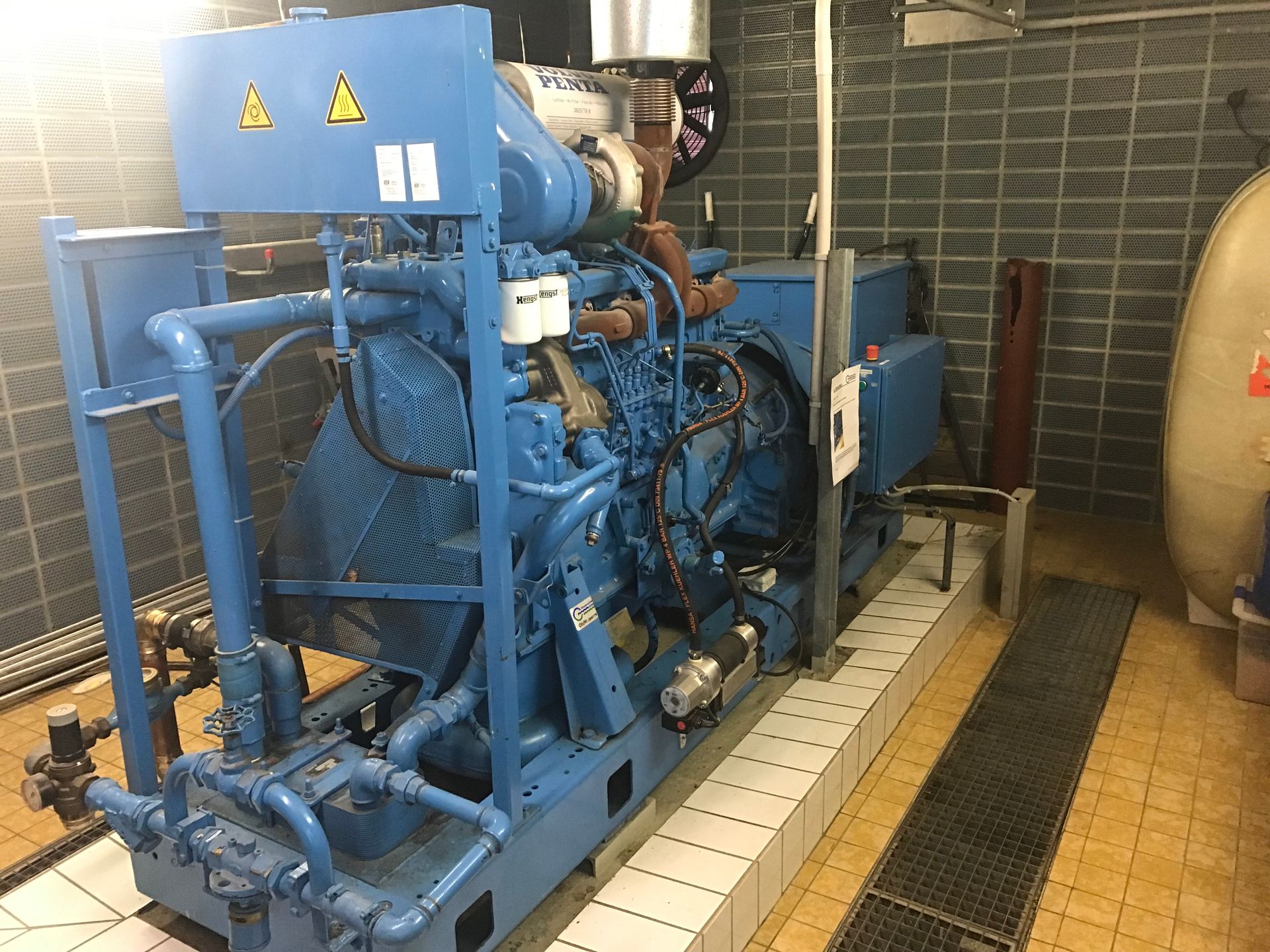

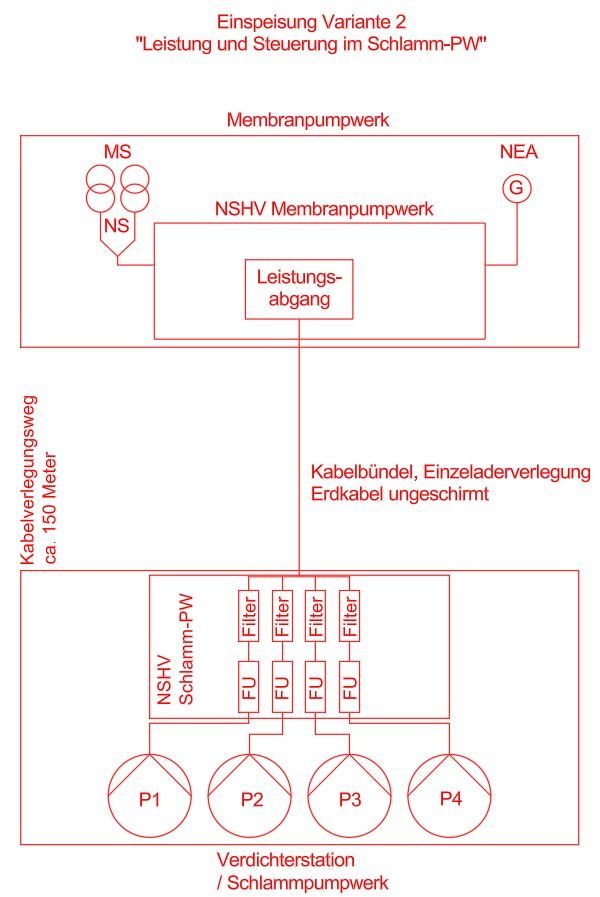

Das neue Hauptpumpwerk in der Oebisfelder Straße in Wolfsburg wird elektrotechnisch und haustechnisch komplett erneuert. Im Sommer 2024 ist die Ausschreibung erledigt und der Ausführungsstart ist danach eingeplant.
An der Kläranlage Wittenberge wird die Gebläsestation umgerüstet, eine Nachbelüftung für die Belebungsbecken aufgebaut und die Rührwerke sowie ihre Versorgung und Steuerung erneuert. Hierzu gehören zwei neue Schaltanlagen, Erneuerung von zahlreichen Steuerstellen und Klemmkästen, SPS-Erweiterung und Erneuerung der generellen Haustechnik. Die Ausführung ist im 2022 begonnen und wurde im Sommer 2024 abgeschlossen.
Lichtplanung Betriebshof Oebisfelder Straße, Wolfsburg
Beleuchtungssimulation, Planung und Ausführung
Im Jahr 2022 wurde festgestellt, dass die Bestandsbeleuchtung im Betriebshof des Hauptpumpwerks Oebisfelder Straße nicht den Vorgaben der technische Regeln für Arbeitsstätten (ASR) entspricht und demnächst erneuert werden soll.

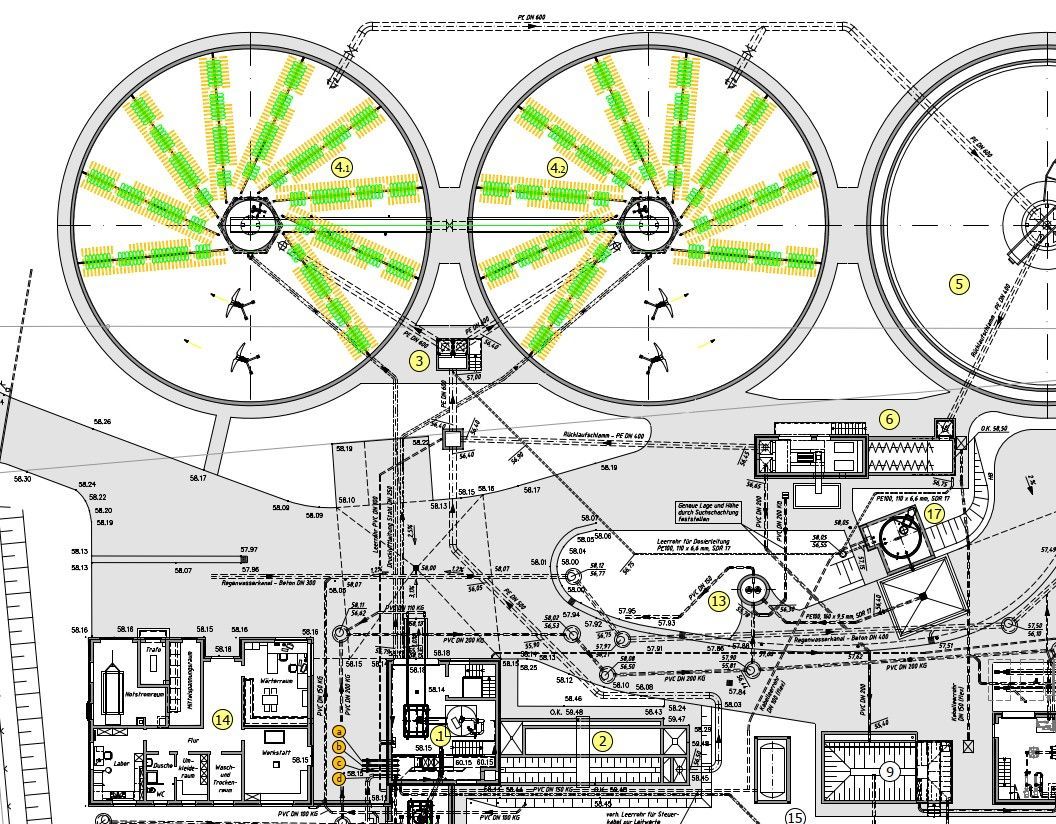

Der Betriebshof befindet sich in einer relativ zentralen Lage neben einer vierspurigen Straße. Dementsprechend wurden nicht nur die technischen Voraussetzungen berücksichtigt, sondern auch die Optik. Dadurch entstand das Bedürfnis nach einem Beleuchtungskonzept.
Das Konzept wurde den Wolfsburger Entwässerungsbetriebe im 2021 übergeben. Der Auftrag für die Planung der kompletten Außenbeleuchtung am Betriebshof wurde dem Ingenieurbüro Häkkinen im Jahr 2023 erteilt.
Die Ausführung wird im August/September 2024 mit der Abnahme der Elektrotechnik abgeschlossen.
